Jak wypełnić wniosek o warunki zabudowy (WZ)? Poradnik krok po kroku

Brak Miejscowego Planu Zagospodarowania Przestrzennego (MPZP) na działce oznacza, że przed zgłoszeniem budowy lub wystąpieniem o pozwolenie musisz uzyskać decyzję o warunkach zabudowy (WZ).

W całej Polsce obowiązuje jeden, ujednolicony formularz urzędowy. Poniżej przeprowadzimy Cię przez każdy fragment wniosku krok po kroku, abyś bez problemu uzupełnił wszystkie rubryki i zachował swobodę przy wyborze projektu domu.

Skąd pobrać oficjalny formularz?

Wniosek możesz pobrać w formacie PDF/DOC do druku lub wypełnić i złożyć przez internet:

  • gov.pl – Uzyskaj decyzję o warunkach zabudowy – oficjalny serwis Rzeczypospolitej Polskiej z opisem procedury oraz aktualnym drukiem urzędowym wniosku do pobrania.

  • Portal e-Budownictwo (Główny Urząd Nadzoru Budowlanego) – oficjalny państwowy generator formularzy budowlanych, w którym możesz wypełnić wniosek krok po kroku online, pobrać gotowy plik PDF lub podpisać go Profilem Zaufanym / e-Dowodem i wysłać elektronicznie do gminy.

  • Biuletyn Informacji Publicznej (BIP) Twojego urzędu gminy lub miasta – w zakładce Karty usług lub Wzory wniosków do pobrania właściwego urzędu.

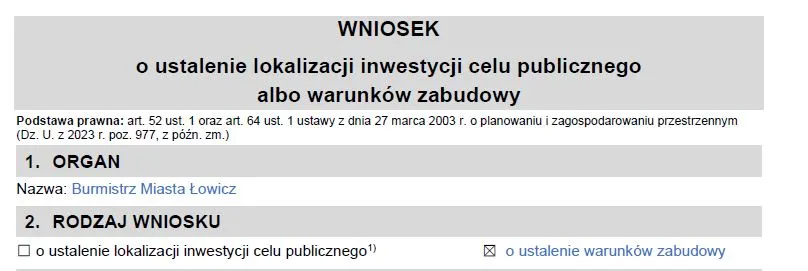

KROK 1: Organ i rodzaj wniosku

  • 1. ORGAN: Wpisz organ wykonawczy gminy właściwy dla lokalizacji nieruchomości: Wójt Gminy..., Burmistrz Miasta... lub Prezydent Miasta... (np. Burmistrz Miasta Łowicz).

  • 2. RODZAJ WNIOSKU: Zaznacz pole: ☑ o ustalenie warunków zabudowy. Opcja pierwsza dotyczy wyłącznie inwestycji celu publicznego (np. sieci przesyłowych, dróg publicznych).

KROK 2: Dane wnioskodawcy i prawo do terenu

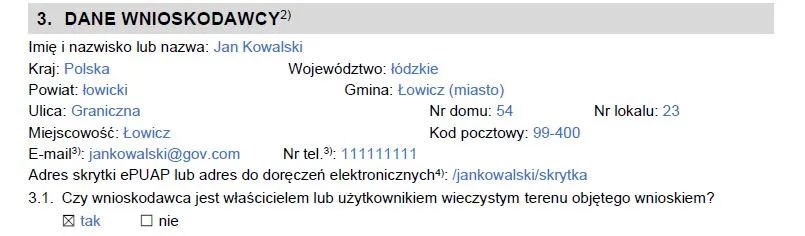

  • 3. DANE WNIOSKODAWCY: Wpisz swoje imię, nazwisko, adres zamieszkania oraz dane kontaktowe (telefon, e-mail).

  • 3.1. Czy wnioskodawca jest właścicielem lub użytkownikiem wieczystym terenu?

    • Zaznacz tak, jeśli jesteś właścicielem działki.

    • Zaznacz nie, jeśli działki jeszcze nie kupiłeś i dopiero weryfikujesz jej potencjał budowlany.

    • Wskazówka: O wydanie WZ może wystąpić każdy zainteresowany – zaznaczenie opcji „nie” nie blokuje postępowania.

KROK 3: Adres do korespondencji i pełnomocnik

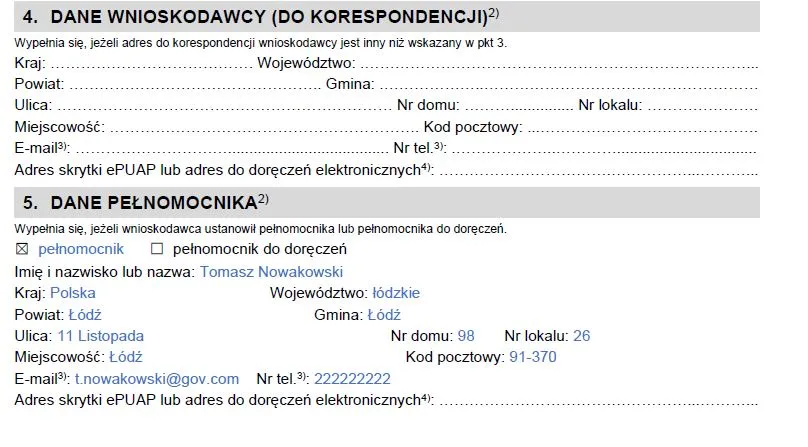

  • 4. DANE DO KORESPONDENCJI: Wypełnij tylko wtedy, gdy chcesz odbierać pisma pod innym adresem niż Twój adres zamieszkania.

  • 5. DANE PEŁNOMOCNIKA: Uzupełnij wyłącznie w przypadku, gdy sprawę prowadzi w Twoim imieniu pełnomocnik (np. architekt lub geodeta). Wymaga to dołączenia pełnomocnictwa i opłaty skarbowej 17 zł. Jeżeli wniosek składasz osobiście, pozostaw te pola puste.

KROK 4: Dane ewidencyjne działki

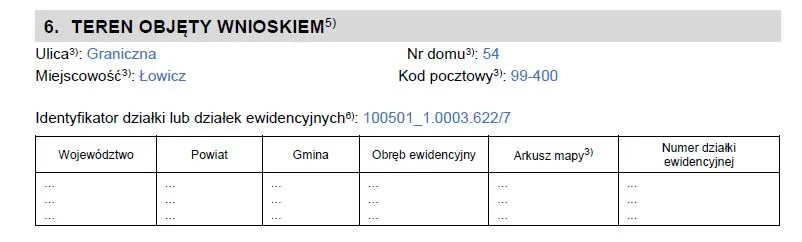

  • 6. TEREN OBJĘTY WNIOSKIEM: Wpisz miejscowość, ulicę oraz pełny identyfikator działki (np. 100501_1.0003.622/7) lub uzupełnij tabelę: województwo, powiat, gminę, obręb ewidencyjny i numer działki. Dane te odczytasz z Geoportalu lub z aktu notarialnego.

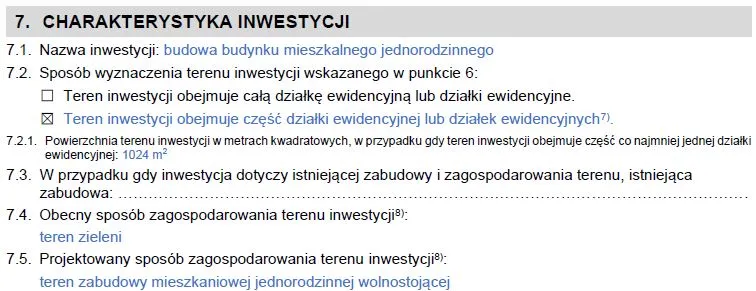

KROK 5: Nazwa inwestycji i zakres terenu

  • 7.1. Nazwa inwestycji: Sformułuj zwięźle zamierzenie, np.: budowa budynku mieszkalnego jednorodzinnego.

  • 7.2. Sposób wyznaczenia terenu inwestycji:

    • Jeśli inwestycja obejmuje całą parcelę, zaznacz: Teren inwestycji obejmuje całą działkę...

    • Jeśli parcela jest duża (np. rola o pow. 1 ha), zaznacz: Teren inwestycji obejmuje część działki... i w pkt 7.2.1 wpisz wielkość wydzielonego terenu pod dom i ogród w metrach kwadratowych (np. 1024 m²). Granice tej części musisz wówczas wskazać na załączniku mapowym.

  • 7.4. Obecny sposób zagospodarowania: Wpisz stan obecny, np. teren zieleni lub użytek rolny.

  • 7.5. Projektowany sposób zagospodarowania: Wpisz funkcję planowaną: teren zabudowy mieszkaniowej jednorodzinnej wolnostojącej.

KROK 6: Wymiary i wskaźniki zagospodarowania terenu



Pamiętaj: wartości projektowane wpisuj w postaci widełek (min.–max.), aby nie zablokować sobie wyboru gotowego projektu.

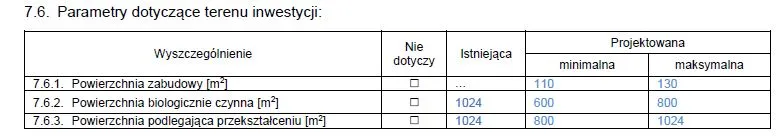

  • 7.6.1. Powierzchnia zabudowy [m²]: Obrys budynku po parterze – podaj minimalną i maksymalną wartość, np. min. 110 m², max. 130 m² (lub szerzej: 100–160 m²).

  • 7.6.2. Powierzchnia biologicznie czynna [m²]: W kolumnie Istniejąca wpisz całkowitą powierzchnię działki (np. 1024 m²), a w projektowanej widełki dla zieleni/ogrodu (np. min. 600 m², max. 800 m²).

  • 7.6.3. Powierzchnia podlegająca przekształceniu [m²]: W kolumnie Istniejąca podaj całkowity metraż, a w projektowanej teren zajęty pod budynek, opaskę, podjazd, taras i instalacje (np. min. 800 m², max. 1024 m²).

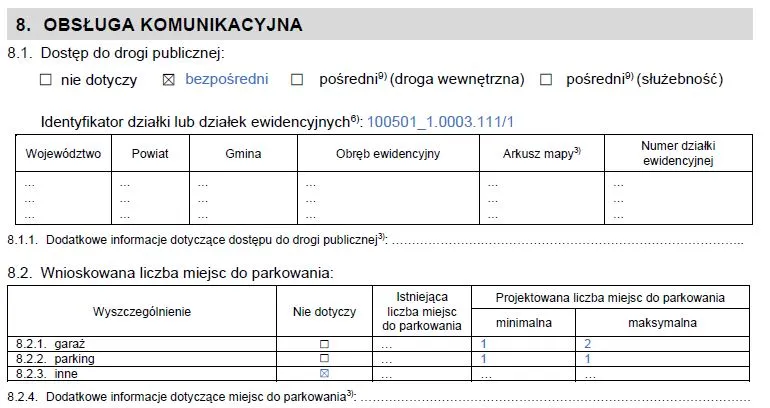

KROK 7: Dojazd do drogi i miejsca postojowe



  • 8.1. Dostęp do drogi publicznej:

    • Bezpośredni – gdy działka bezpośrednio graniczy z pasem drogi publicznej.

    • Pośredni (droga wewnętrzna) – dojazd wydzieloną drogą prywatną (np. udział w drodze).

    • Pośredni (służebność) – przejazd przez cudzy grunt na podstawie ustanowionej służebności przejazdu i przechodu. Wpisz wówczas w tabeli numer i obręb działki służebnej.

  • 8.2. Liczba miejsc do parkowania: Określ planowaną liczbę stanowisk:

    • W garażu (pkt 8.2.1): np. min. 1, max. 2.

    • Na parkingu / podjeździe (pkt 8.2.2): np. min. 1, max. 2.

KROK 8: Załącznik A – Zaopatrzenie w wodę i odprowadzanie ścieków

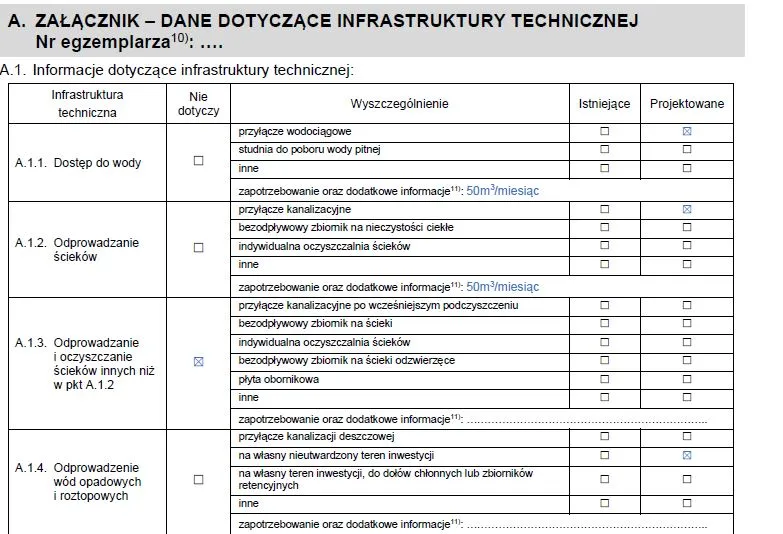

  • A.1.1. Dostęp do wody: Zaznacz w kolumnie Projektowane: przyłącze wodociągowe (jeśli sieć jest dostępna) lub studnia do poboru wody pitnej. Wpisz przewidywane zużycie, np. 50 m³/miesiąc.

  • A.1.2. Odprowadzanie ścieków: Zaznacz w kolumnie Projektowane: przyłącze kanalizacyjne, bezodpływowy zbiornik na nieczystości ciekłe (szambo) lub indywidualna oczyszczalnia ścieków. Określ zrzut, np. 50 m³/miesiąc.

  • A.1.4. Odprowadzenie wód opadowych: Zaznacz w kolumnie Projektowane: na własny nieutwardzony teren inwestycji lub do dołów chłonnych / zbiorników retencyjnych.

KROK 9: Załącznik A – Prąd, gaz, ogrzewanie i odpady

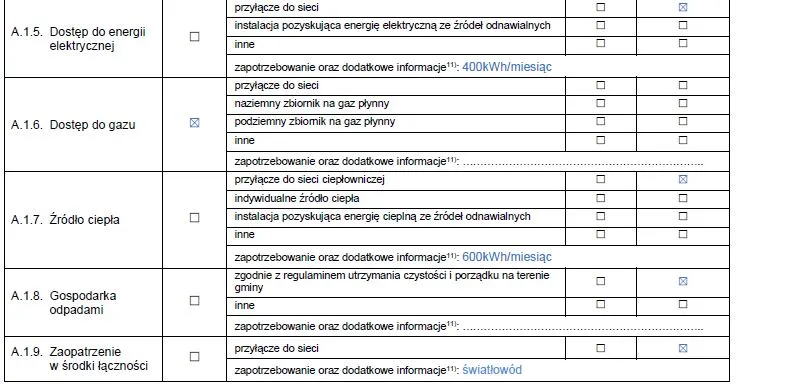

  • A.1.5. Dostęp do energii elektrycznej: Zaznacz w kolumnie Projektowane: przyłącze do sieci oraz ew. instalację OZE (np. fotowoltaikę). Podaj zapotrzebowanie, np. 400 kWh/miesiąc.

  • A.1.6. Dostęp do gazu: Zaznacz sieć, zbiornik na gaz płynny lub zaznacz pole Nie dotyczy, jeśli z gazu nie korzystasz.

  • A.1.7. Źródło ciepła: Zaznacz w kolumnie Projektowane: indywidualne źródło ciepła (np. pompa ciepła, kocioł na pellet, gaz) i wpisz zapotrzebowanie, np. 600 kWh/miesiąc.

  • A.1.8. Gospodarka odpadami: Zaznacz: zgodnie z regulaminem utrzymania czystości i porządku na terenie gminy.

  • A.1.9. Środki łączności: Zaznacz przyłącze do sieci (np. światłowód) lub wpisz sieć bezprzewodową.

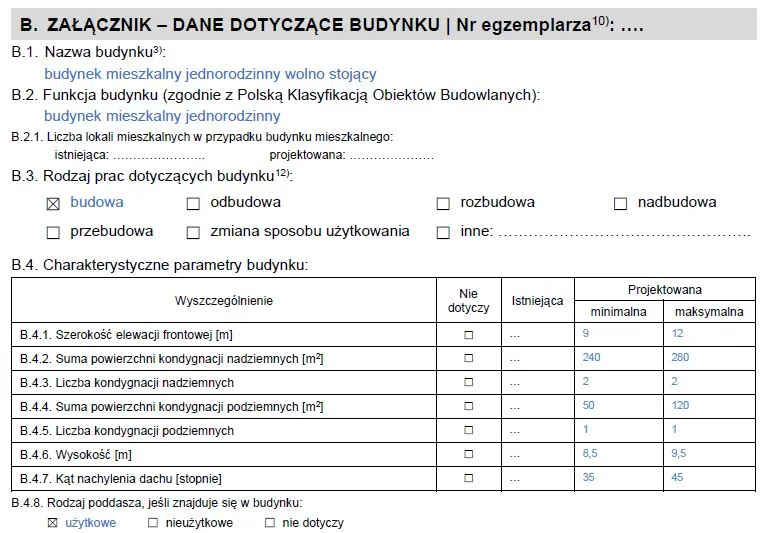

KROK 10: Załącznik B – Nazwa i parametry budynku

  • B.1 i B.2: Wpisz nazwę i funkcję: budynek mieszkalny jednorodzinny wolno stojący.

  • B.3. Rodzaj prac: Zaznacz: ☑ budowa.

  • B.4. Tabela charakterystycznych parametrów (wpisuj wartości min.–max.):

    • Szerokość elewacji frontowej [m]: np. min. 9 m, max. 12 m (lub szerzej: 10–14 m).

    • Suma powierzchni kondygnacji nadziemnych [m²]: łączny metraż kondygnacji (np. min. 240 m², max. 280 m²).

    • Liczba kondygnacji nadziemnych: np. min. 2, max. 2 (lub min. 1, max. 2).

    • Liczba kondygnacji podziemnych: jeśli planujesz piwnicę – min. 1, max. 1; jeśli budujesz bez podpiwniczenia – zaznacz Nie dotyczy.

    • Wysokość budynku [m]: mierzona od terenu do kalenicy, np. min. 8,5 m, max. 9,5 m.

    • Kąt nachylenia dachu [stopnie]: np. min. 35°, max. 45°.

    • Rodzaj poddasza: zaznacz użytkowe lub nieużytkowe.

KROK 11: Załącznik B – Dach i odległości od granic

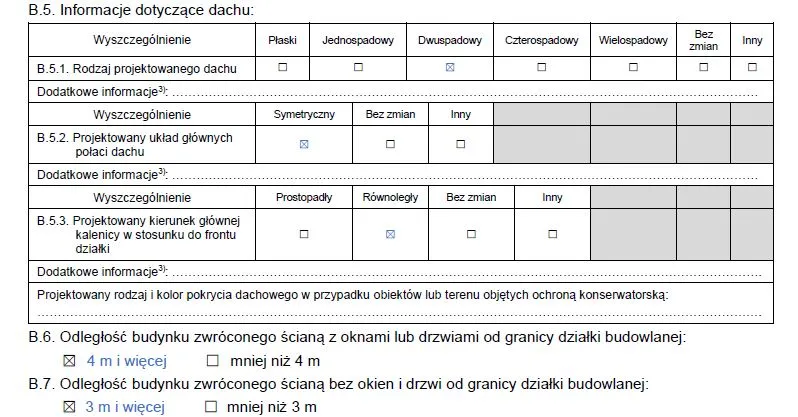

  • B.5.1. Rodzaj dachu: Zaznacz planowany kształt, np. dwuspadowy, czterospadowy lub wielospadowy.

  • B.5.2. Układ głównych połaci: Zaznacz symetryczny.

  • B.5.3. Kierunek głównej kalenicy do frontu działki: Zaznacz równoległy lub prostopadły.

  • B.6 i B.7. Odległości od granic działki: Zaznacz standardowe odległości budowlane:

    • Ściana z oknami lub drzwiami: zaznacz ☑ 4 m i więcej.

    • Ściana bez okien i drzwi: zaznacz ☑ 3 m i więcej.

KROK 12: E-doręczenia, lista załączników i podpis

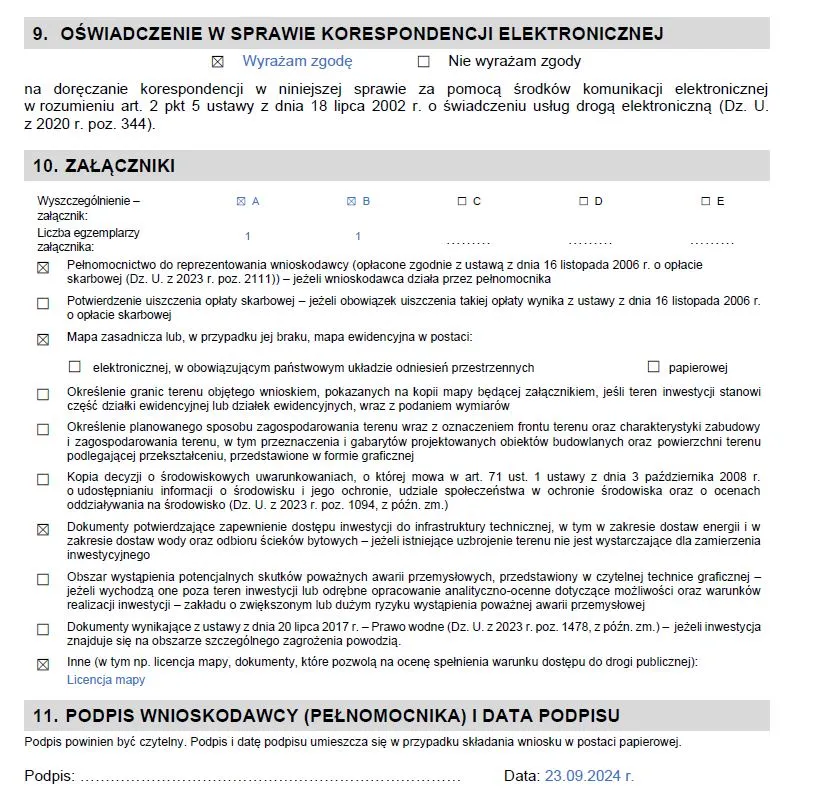

  • 9. Korespondencja elektroniczna: Zaznacz Wyrażam zgodę, jeśli chcesz odbierać pisma cyfrowo (ePUAP / e-Doręczenia), lub Nie wyrażam zgody, jeśli wolisz listy polecone.

  • 10. Lista załączników (odznacz składane dokumenty):

    • Wpisz liczbę egzemplarzy: 1 przy A (infrastruktura) oraz 1 przy B (budynek).

    • Mapa: Zaznacz mapę zasadniczą (lub ewidencyjną) w postaci papierowej lub elektronicznej.

    • Określenie granic terenu na mapie: Zaznacz, jeśli wniosek dotyczy wyznaczonej części działki (zgodnie z pkt 7.2).

    • Koncepcja graficzna: Zaznacz Określenie planowanego sposobu zagospodarowania terenu... (jest to szkic usytuowania domu, podjazdu i szamba na kopii mapy).

    • Infrastruktura techniczna: Zaznacz, jeśli dołączasz warunki lub zapewnienia gestorów sieci.

    • Inne: Wpisz Licencja mapy (dokument ze starostwa potwierdzający zakup urzędowej mapy).

  • 11. Podpis: Złóż czytelny, odręczny podpis z datą (dla wersji papierowej) lub podpisz wniosek cyfrowo w generatorze e-Budownictwo.

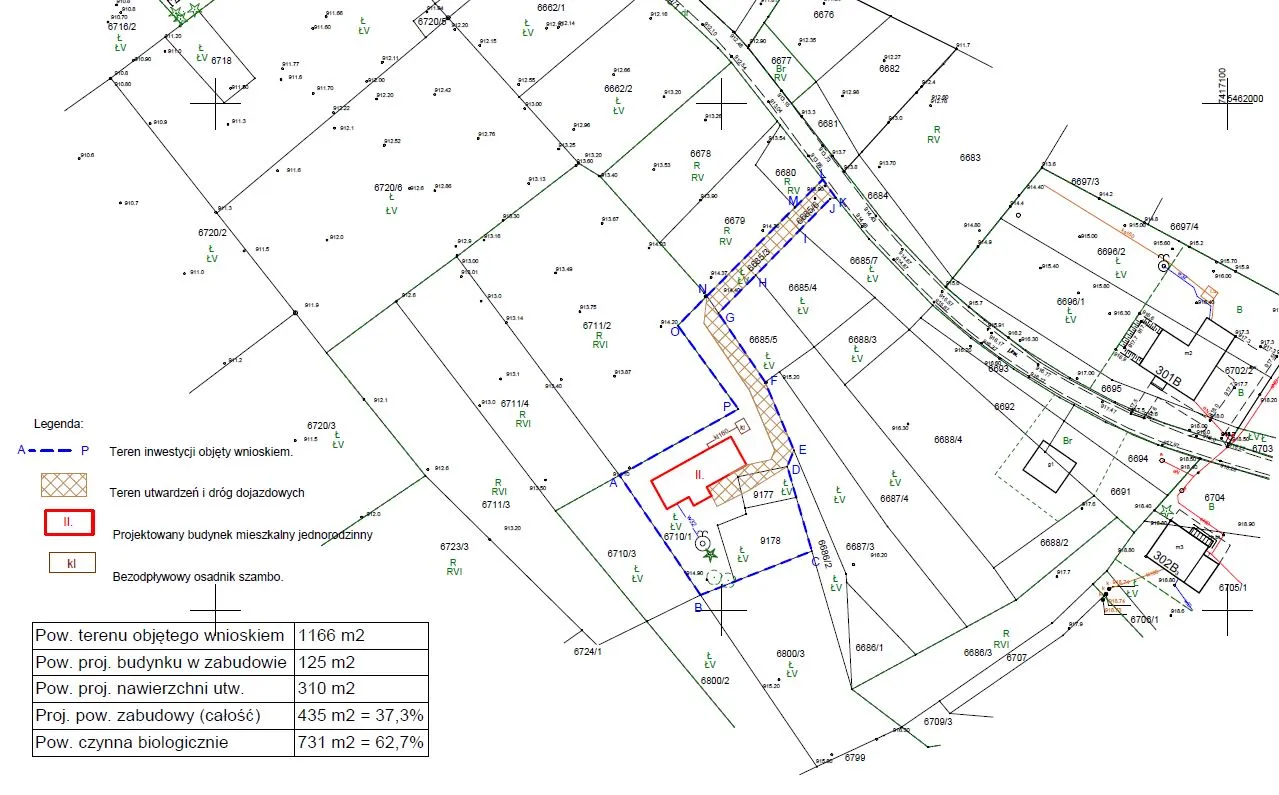

KROK 13: Jak poprawnie sporządzić załącznik graficzny (Koncepcję zagospodarowania)

Załącznik graficzny to obowiązkowy element wniosku, który urzędnik i urbanista analizują w pierwszej kolejności. Nie musisz być architektem ani zlecać tego projektu – koncepcję możesz przygotować samodzielnie, przestrzegając kilku zasad:

1. Na czym sporządzić rysunek?

  • Koncepcję nanosimy wyłącznie na urzędowej kopii mapy zasadniczej (lub ewidencyjnej w razie braku zasadniczej) pobranej z Powiatowego Ośrodka Dokumentacji Geodezyjnej i Kartograficznej (PODGiK).

  • Mapa musi być w skali 1:500 lub 1:1000 i obejmować tzw. obszar analizowany (zwykle trzykrotność szerokości frontu działki, minimum 50 metrów wokół terenu).

2. Co musi znaleźć się na rysunku?

Wystarczy czytelny szkic (np. cienkopisem na wydruku mapy lub w prostym programie graficznym) zawierający:

  • Granice terenu inwestycji: obrysuj wyraźną linią (np. czerwoną) całą działkę lub jej wydzieloną część budowlaną (zgodnie z tym, co zaznaczyłeś w pkt 7.2).

  • Oznaczenie frontu działki: zaznacz bok parceli przylegający do drogi, z której odbywa się wjazd.

  • Obrys planowanego budynku: narysuj prostokąt obrazujący orientacyjne wymiary i usytuowanie domu.

  • Kierunek kalenicy: narysuj strzałkę lub linię na obrysie budynku wskazującą, w którą stronę ma biec główny grzbiet dachu (równolegle lub prostopadle do drogi, zgodnie z Załącznikiem B).

  • Wymiary i odległości od granic:

    • Wymiary zewnętrzne budynku (np. 10 m × 13 m).

    • Odległość ściany z oknami/drzwiami od granicy działki (min. 4 m).

    • Odległość ściany bez otworów od granicy (min. 3 m).

  • Dojazd i miejsca postojowe: zaznacz zjazd z drogi, przebieg utwardzonego podjazdu oraz 1–2 miejsca postojowe (w garażu lub na działce).

  • Media i instalacje: orientacyjna lokalizacja studni, szczelnego szamba / przydomowej oczyszczalni ścieków oraz skrzynki elektrycznej w linii ogrodzenia.

3. Legenda i opis

W rogu mapy dodaj krótką legendę objaśniającą użyte kolory i oznaczenia (np. czerwona linia przerywana – granica terenu inwestycji; czarny prostokąt – projektowany budynek mieszkalny) oraz podpisz rysunek swoim imieniem i nazwiskiem wraz z dopiskiem: „Załącznik graficzny do wniosku o ustalenie warunków zabudowy”.

💡 Pamiętaj: Rysunek do wniosku o WZ to wstępna koncepcja urbanistyczna, a nie ostateczny projekt budowlany. Urząd potrzebuje go przede wszystkim do tego, aby sprawdzić, czy budynek o takich gabarytach zmieści się na działce z zachowaniem normatywnych odległości od sąsiadów i drogi.

Koszty i opłaty skarbowe

  • 0 zł – jeśli wniosek składasz jako właściciel lub użytkownik wieczysty nieruchomości.

  • 598 zł – jeśli nie posiadasz prawa do gruntu (składasz wniosek jako osoba trzecia, np. przed zakupem działki).

  • 17 zł – opłata skarbowa za pełnomocnictwo (wyłącznie w sytuacji, gdy wniosek składa w Twoim imieniu pełnomocnik, np. architekt; zwolniona z opłaty jest najbliższa rodzina).

Ile trwa rozpatrzenie wniosku?

  • Termin ustawowy: Urząd ma formalnie do 90 dni na wydanie decyzji (lub 21 dni dla domów do 70 m² powierzchni zabudowy).

  • Praktyka: Z uwagi na konieczność sporządzenia analizy urbanistycznej przez uprawnionego urbanistę oraz uzyskanie uzgodnień (zarząd dróg, melioracja, ochrona środowiska), postępowanie trwa zazwyczaj od 2 do 4 miesięcy.
